大口徑PE管道熱熔對接操作方法
日期:2021-12-17 11:44:53 / 人氣:1533 / 來源:本站
用加熱工具加熱連接部位,使其熔融后,施壓連接成一體的連接方式。直徑小于63mm的管材,不推薦使用。
熱熔焊機溫度控制要準確,焊接加熱時間、溫度、壓力以及保壓、冷卻時間要符合規定,保壓、冷卻期間不得在連接件上施加外力?!?/span>
步驟如下:
1、清理油路接頭,正確連接焊機各部件,測量電源、電壓,確認電壓符合焊機要求;檢查清潔加熱板;按照焊接工藝正確設置參數。
2、將管材置于焊接支架中墊平,調整同心度,校正管材不圓度,并且畫出足夠的焊接距離。
3、切削端面,將銑刀放于兩端面之間,啟動銑刀,通過液壓驅動移動架,至出現連續切削片時打開端面,端面要求整潔平行,對接端面間隙小于0.3mm,錯邊量小于焊接壁厚的10%。
4、將加熱板放入焊接端面之間,在規定焊接壓力下,當加熱板兩側焊接處園卷邊凸起高度達到規定值時,卸壓,開始吸熱計時。
5、達到規定時間迅速抽出加熱板,立即貼合焊接端面,達到焊接壓力到冷卻時間后,卸壓卸下夾具取出管道即可。

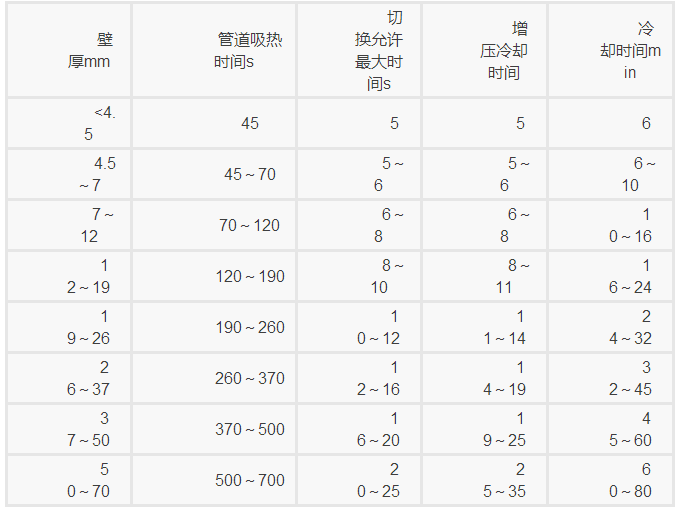

PE管的吸熱及冷卻時間表
作者:admin
